在国家“双碳”目标下,提高调峰灵活性,为消纳可再生能源腾出调峰空间成为火电企业面临的重要课题。公司积极响应国家号召,利用2022年1、2号机组等级检修时机,同步实施灵活性改造项目。DCS系统升级是机组灵活性改造的重点项目之一, 升级后会将数据库DDB数量从3072个增加至4000个,对应的数据库点数可由20万点增加至25万点,可以满足机组灵活性改造的系统控制需求。

提前谋划早部署
1、2号机组灵活性改造是公司2022年度重点工作之一,提前在西安组织召开立项评审专题会议,与会专家一致通过项目评审。设备部多次组织技术人员外出调研,为项目实施做好前期准备。热工自动化中心积极与厂家沟通,协商DCS系统升级方案,确定升级所需的备品配件。为了确保此次DCS系统升级工作安全、高效完成,热工自动化中心编写、报批“三措两案”,认真做好到货验收,提前落实施工单位。
细化方案保安全
DCS系统升级主要包括DCS硬件升级和软件系统升级两项工作。此次升级需要2号机组DCS系统设备全部下线运行,虽然机组已经停运,但也会对2号机组辅机冷却水、汽机润滑油系统、电气系统在运设备的监视造成影响,为了在最短的时间内上线新DCS系统,恢复在运设备的监视和操作,热工自动化中心会同厂家进一步优化方案,制定了防止设备误动的技术措施,从系统下线后仅用两个小时时间就恢复了在运系统设备的监视,未发生因DCS系统升级造成设备误动,保障了在运设备的安全运行。
全力以赴保工期
2号机组C级检修控制27天,留给DCS系统升级的时间不超过10天,热工自动化中心为了确保该项工作优质、高效完成,抽调专人负责DCS升级工作。中心主任整体协调,专工技术指导验收,技术员全程参与其中。DCS扩容包括OPC站、AMS站、工程师站等主机更换,系统升级,历史数据恢复等工作。工作环环相扣,细致入微,过程繁杂而漫长,时常通宵加班。

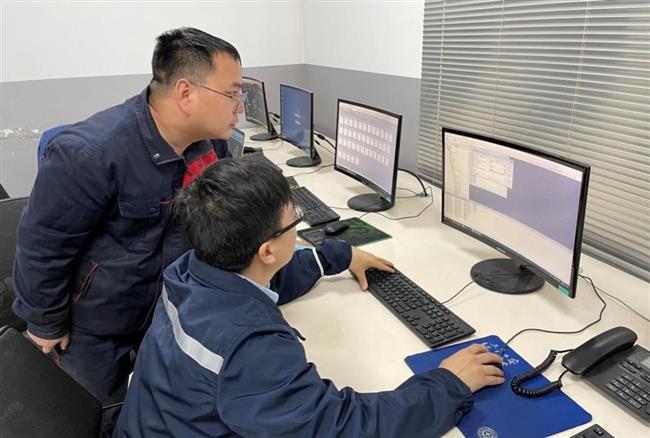

“春风拂面季,正是奋斗时。”迎着初春的暖阳,不仅田间地头热闹了起来,公司2号机组C级检修现场也人头攒动。负责DCS系统升级的热工自动化中心员工正是其中的一部分,他们在点滴中积累,在技术上精进,在关键处突破,为机组灵活性改造项目奠定坚实基础,为公司实现“双碳”目标、推动高质量发展聚力赋能。(李磊 张盼)
